hogeweg 4 · the english country house
van concept tot oplevering
Een gedetailleerde planning van het volledige traject — week voor week, met concrete deliverables en deadlines. De aannemer start half september; alle voorbereidende ontwerpen, tekeningen en kritische bestellingen zijn daarop afgestemd. Oplevering: voor kerst 2026.
presentaties, doorlopen en bouwvergaderingen
8 juli 2026
kick-off & doorloop op locatie
eind juli
conceptpresentatie met rondloop
half augustus
presentatie materialen- & kleurenplan
begin september
presentatie compleet afwerkingsplan
begin september
goedkeuring ontwerpen & tekeningen
begin september
briefing vakmensen & overdracht aannemer
sep — dec (2-wekelijks)
bouwvergaderingen & locatiebezoeken
november
presentatie meubelplan & verlichtingsselectie
december
eindinspectie & oplevering
week voor week, van kick-off tot oplevering
Juli 2026
Week 1 · 8 — 11 juli
Doorloop op locatie: alle ruimtes bespreken, wensen inventariseren, bestaande situatie vastleggen. Opmeting van het huis en fotodocumentatie.
Week 2 — 3 · 7 — 18 juli
Ontwikkeling van het overkoepelende concept 'The English Country House'. Indelingsplattegronden voor alle ruimtes, inclusief optimalisatie keuken en badkamers.
Week 4 · 21 — 25 juli

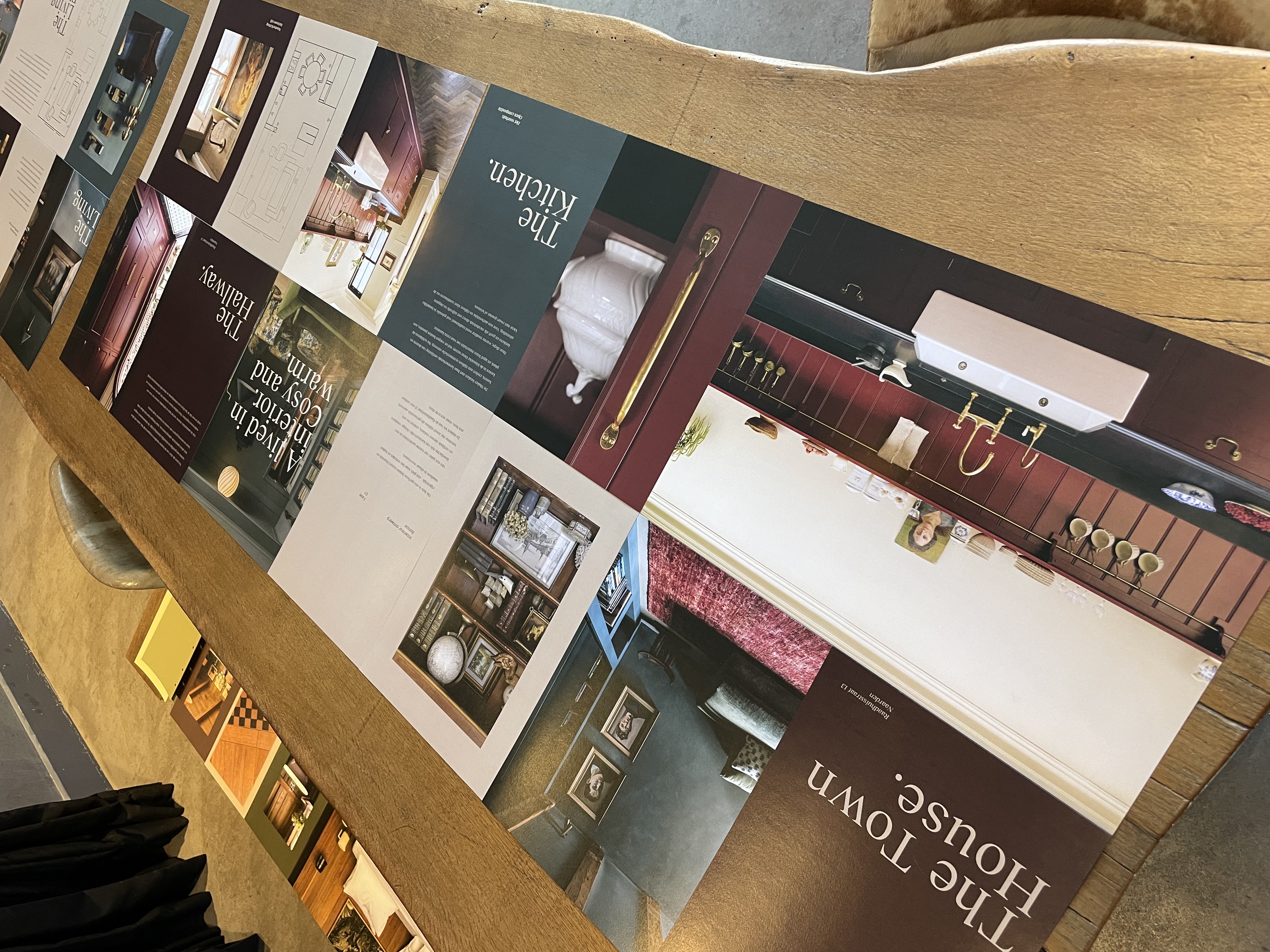

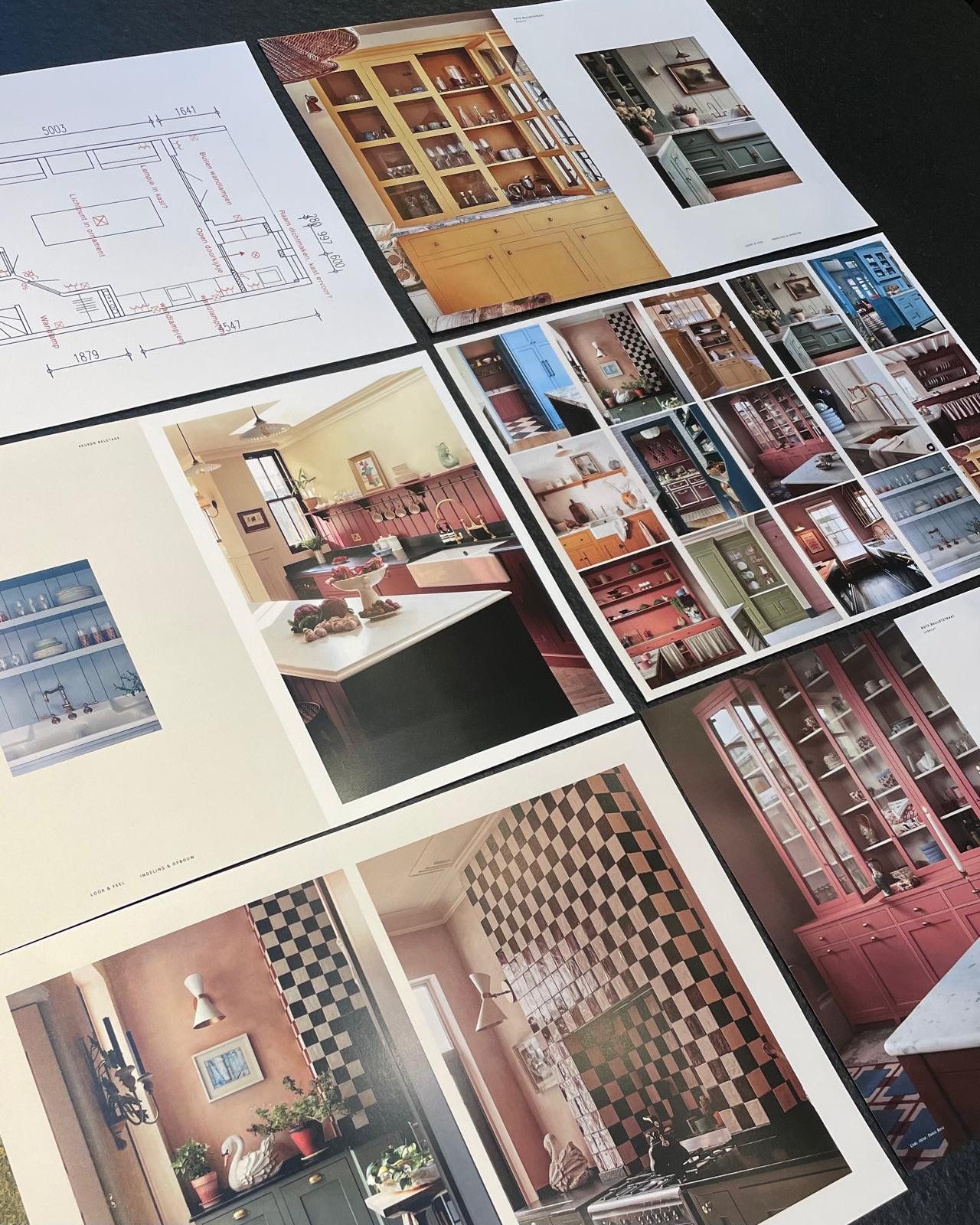

Moodboards per ruimte met sfeer, kleurrichting en eerste materiaalideeën. Afsluitende conceptpresentatie met rondloop op locatie.
Augustus 2026
Week 5 — 6 · 4 — 15 augustus

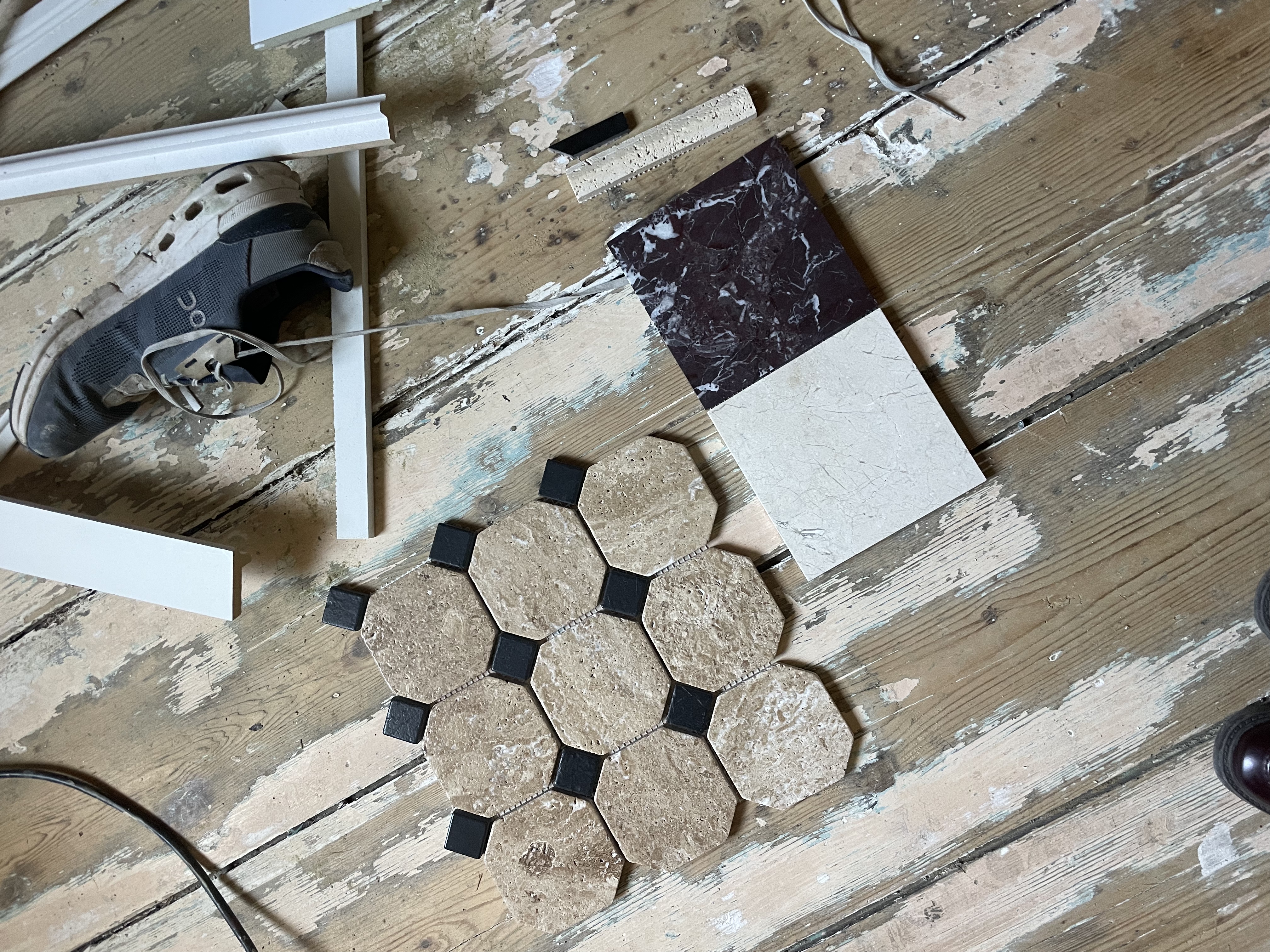

Eerste selectieronde: basiskleuren per ruimte, harde materialen en afwerkingen. Stalen worden besteld en verzameld voor de tussenpresentatie half augustus.
Week 6 — 7 · 11 — 22 augustus

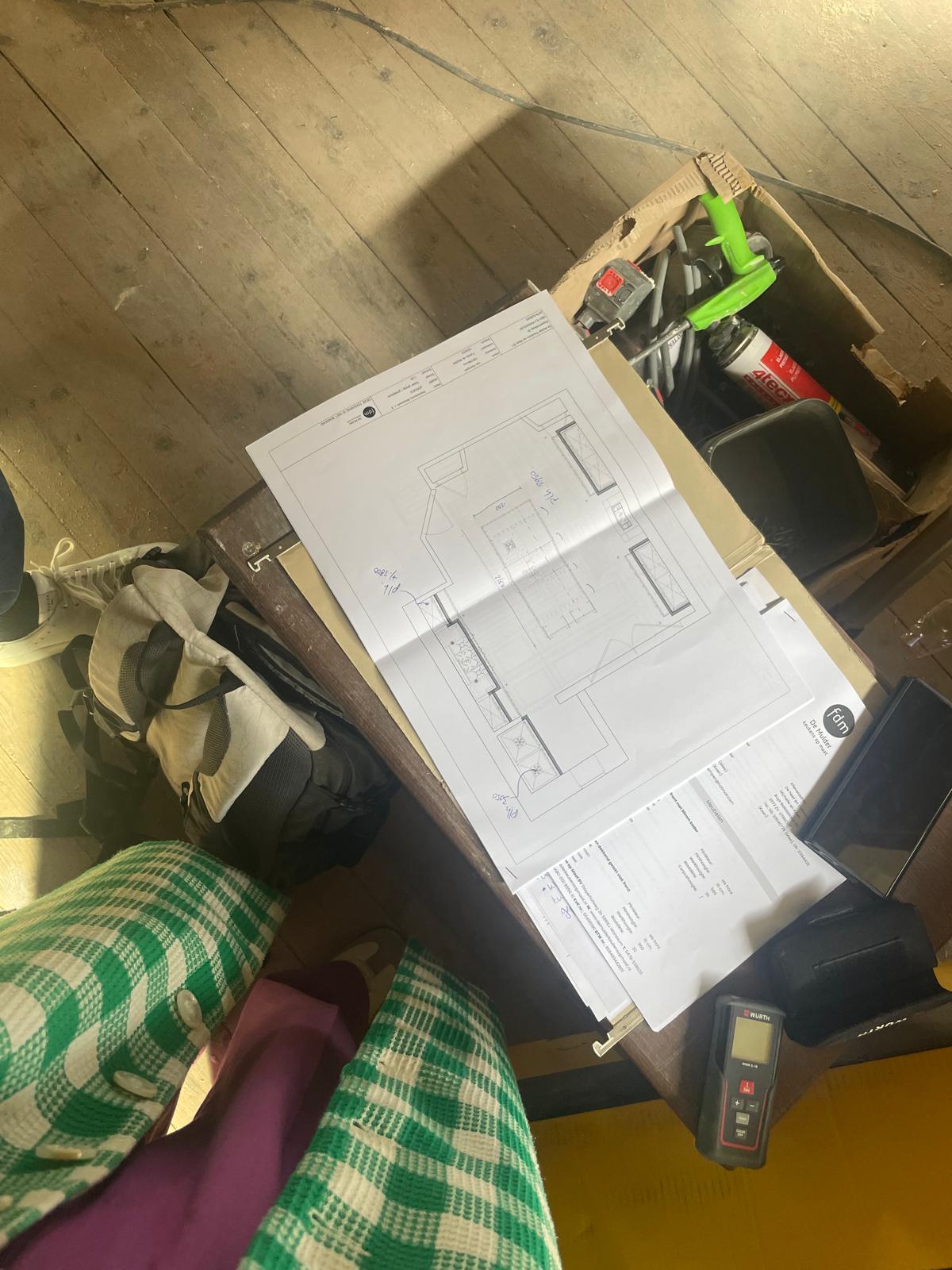

Lichtplan met elektra- en aansluitschema — klaar vóór de aannemer start. Parallel: technische uitwerking badkamers (wandaanzichten, tegelplannen) en keukenoptimalisatie.
Week 8 · 25 — 29 augustus
Technische ontwerpen voor bootroom, schouwpartij en breakfast nook. Kritische bestellingen worden geplaatst: Engelse kranen, sanitair en beslag hebben 10-12 weken levertijd en moeten nu besteld worden om op tijd binnen te zijn.
September 2026
Week 9 · 1 — 5 september
Gedetailleerde uitwerking van alle wandafwerkingen per ruimte — behang, lambriseringen, wandpanelen en plinten. Gecombineerd met het stoffeerplan voor raambekleding. Uitmonding in het complete afwerkingsplan met alle fysieke stalen.
Week 10 · 8 — 9 september
Briefing en inmeting met vakmensen en meubelmakers op locatie. Alle ontwerpen en technische tekeningen worden gepresenteerd ter goedkeuring — dit is het laatste beslismoment vóór de aannemer start.
Week 10 · 9 — 10 september
Het complete overdrachtsdossier wordt samengesteld en overgedragen aan de aannemer. Dit bevat alle specificaties die nodig zijn om de uitvoering foutloos te laten verlopen — van verfkleuren per muur tot tegelpatronen en behangplannen. De bewoner ontvangt op 10 september de sleutel — de aannemer kan direct starten.
Half september 2026
De uitvoering begint. Alle documenten zijn overgedragen, kritische bestellingen zijn geplaatst. Vanaf hier draaien er twee planningen parallel die continu op elkaar afgestemd moeten worden:
twee parallelle planningen
Deze afstemming is de kern van de projectbegeleiding en loopt door tot aan de oplevering.
Oktober — November 2026
Week 13 — 16 · oktober
Terwijl de aannemer aan het werk is, stellen we het meubelplan per ruimte op en finaliseren we alle selecties die nodig zijn voor installatie. De afstemming tussen bouw- en interieurplanning loopt continu — tweewekelijkse bouwvergaderingen bewaken de kwaliteit en voortgang.
Week 17 — 20 · november
De sourcing is in volle gang: antiek, kunst en decoratieve objecten worden verzameld. Engelse fauteuils en meubels gaan in herstoffering. We coördineren alle leveringen en planningen met de aannemer — afstemming wanneer welke vakmensen op locatie kunnen en wanneer materialen geleverd moeten worden.
December 2026
Week 21 — 22 · 1 — 12 december
De laatste meubels, verlichting en gesourced antiek worden geleverd en geïnstalleerd. Raambekleding wordt opgehangen, behang afgerond.
Week 23 · 15 — 19 december
De laatste hand: alle ruimtes worden gestyled met antiek, kunst, kussens, plaids en decoratieve objecten. Elk detail wordt op zijn plek gezet.
Week 24 · 22 december 2026
Het huis is klaar — net op tijd om de feestdagen in het nieuwe interieur te vieren. Warm, persoonlijk en doordrenkt van Engelse cottage-charme.
hogeweg 4 — juli t/m december 2026
| Juli | Aug | Sep | Okt | Nov | Dec | |
|---|---|---|---|---|---|---|
| Concept & indeling | ||||||
| Kick-off & inventarisatie | ||||||
| Conceptontwikkeling | ||||||
| Moodboards & presentatie | ||||||
| Materialisatie & ontwerp | ||||||
| Kleuren- & materialenplan | ||||||
| Lichtplan & technische tekeningen | ||||||
| Maatwerk & kritische bestellingen | ||||||
| Afronding & overdracht | ||||||
| Stoffering, behang & details | ||||||
| Briefing vakmensen & goedkeuring | ||||||
| Overdracht documenten | ||||||
| Start aannemer | ||||||

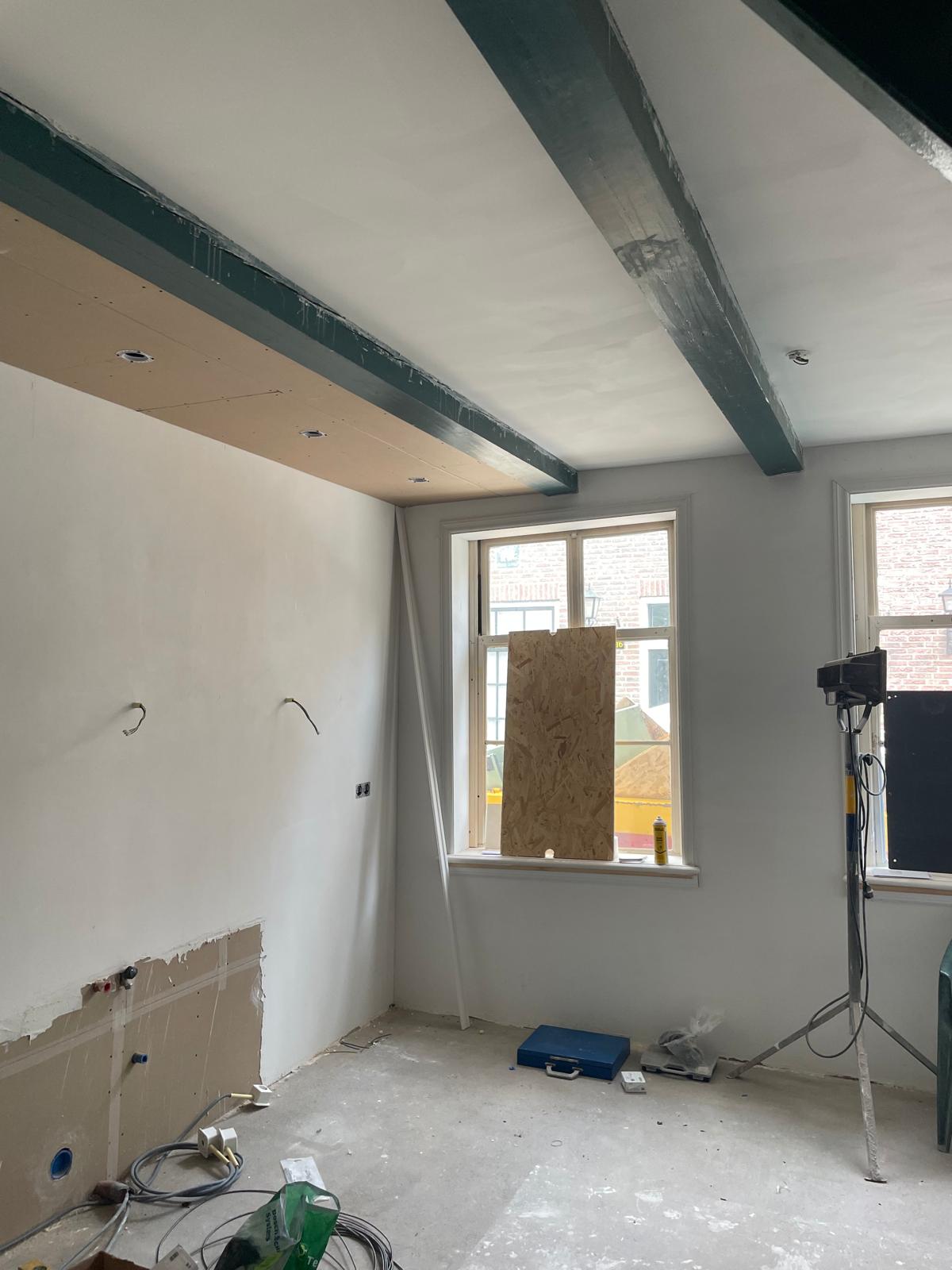

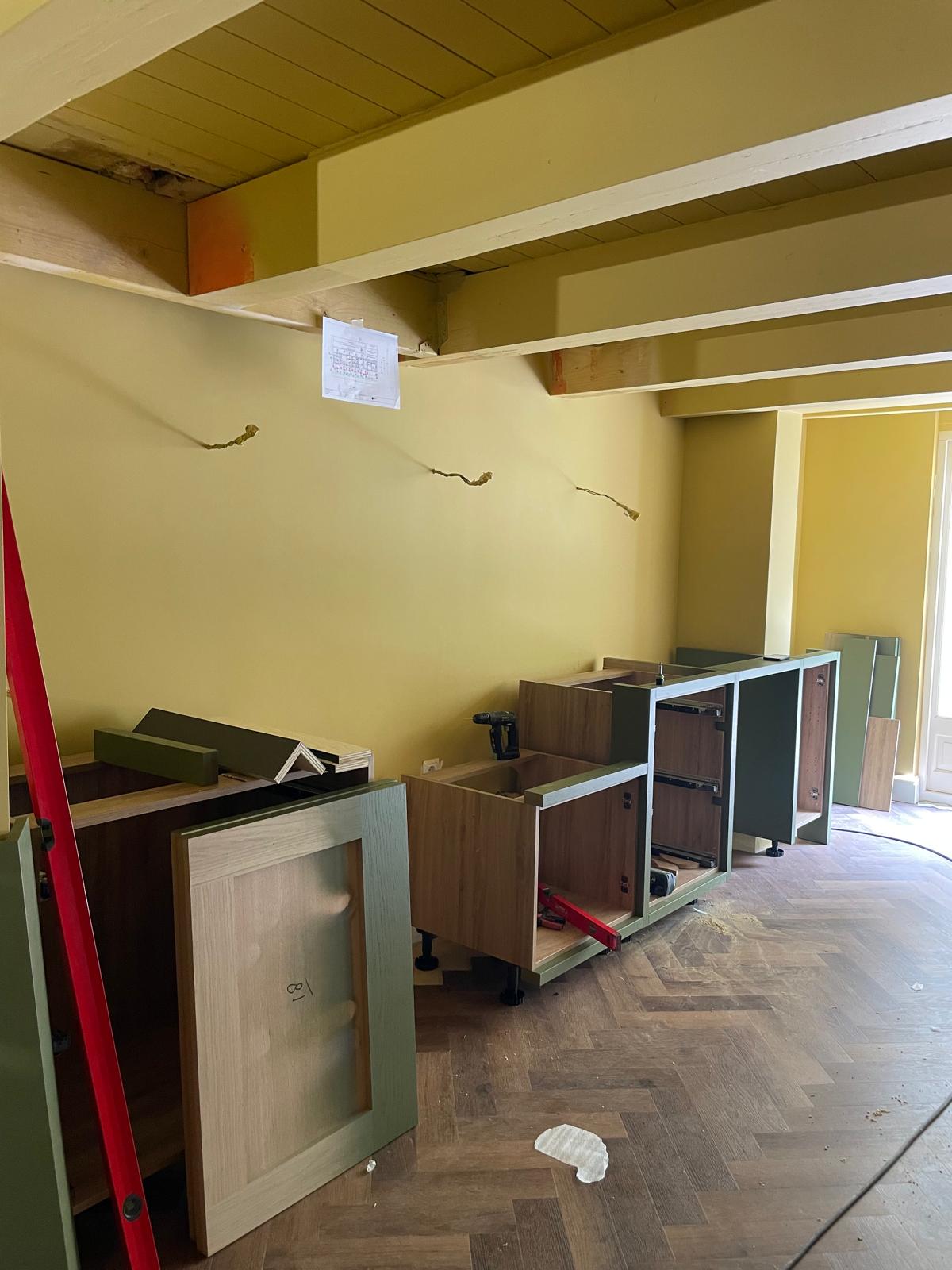

| Uitvoering & sourcing | ||||||
| Bouwfase aannemer | ||||||
| Meubelplan & selecties | ||||||
| Sourcing antiek & meubels | ||||||
| Herstoffering & maatwerkproductie | ||||||
| Verfkleuren & schilderwerk | ||||||
| Projectbegeleiding | ||||||
| Afronding & oplevering | ||||||
| Leveringen & installaties | ||||||
| Finale styling & aankleding | ||||||
| Oplevering |
